Dans le cadre de la réhabilitation de l'évacuateur de crues prévue en 2028

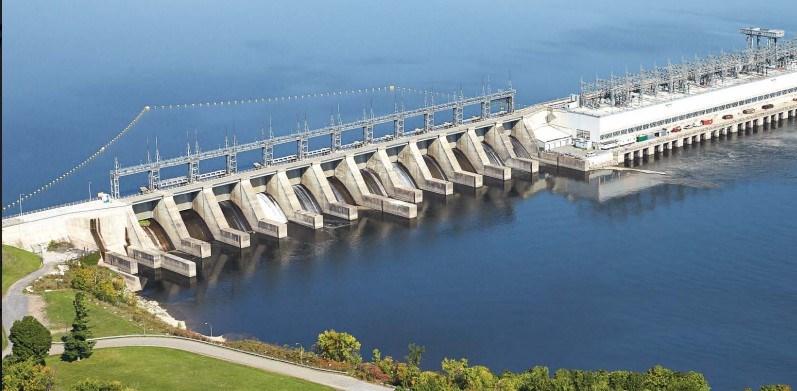

Lancement d'études environnementales à la centrale de Carillon
En ce début d'année 2024, Hydro-Québec annonce le lancement des études d'avant-projet visant la réhabilitation de l'évacuateur de crues de la centrale hydroélectrique de Carillon, située sur la rivière des Outaouais entre les municipalités de Pointe-Fortune et de Saint-André-d'Argenteuil. Le chantier majeur débutera officiellement en 2028.
Pour information, l'évacuateur de crues de la centrale a été construit entre 1960 et 1963 et compte 12 vannes. Sa réhabilitation a pour objectif la pérennisation de l'ouvrage et sa mise en conformité avec les normes en vigueur.
« Nous en sommes à un stade très préliminaire dans le dossier, soit celui d'avant-projet. Cette phase vise à enclencher diverses études qui nous permettront de choisir le meilleur scénario de réhabilitation ayant un impact moindre sur l'environnement. Concrètement, des équipes vêtues en habits orange pourraient être visibles aux abords de la centrale pendant toute la durée de l'avant-projet dans le cadre de la réalisation des études », indique le responsable des relations avec le milieu pour les régions de l'Estrie et de la Montérégie chez Hydro-Québec, Philippe Cyr.
Pour la réalisation des études d’avant-projet, des équipes multidisciplinaires seront mises à contribution, réunissant notamment des spécialistes en structures, en hydraulique, en mécanique, en appareillage électrique, en géologie, en géotechnique, en méthodes de construction, en environnement et en santé- sécurité.
Leur travail permettra de déterminer les éléments sensibles, les impacts des travaux et les mesures d'atténuation nécessaires et d'évaluer la nécessité d'intervenir sur les digues en remblais aux abords de l'aménagement.
La centrale de Carillon étant en exploitation depuis plus de 60 ans, Hydro-Québec souhaite profiter de l’avant-projet pour bien comprendre les besoins des parties prenantes concernées et voir à la possibilité d’intégrer plus harmonieusement l’aménagement à son milieu.
Un projet majeur sur le plan financier
À l'instar du projet de remplacement des groupes turbine-alternateurs de la centrale de Carillon, annoncé en octobre 2020, la réhabilitation de l'évacuateur de crues est un projet majeur au sein de l'ouvrage.
« Pour le moment, il est difficile de confirmer quel budget sera nécessaire à la réalisation du projet puisque le scénario choisi n'a pas encore été déterminé. Par contre, on peut penser qu'il sera comparable à l'enveloppe budgétaire annoncée pour les travaux de remplacement des groupes turbine-alternateurs, soit d'environ 750 M$ », ajoute M. Cyr.
Un chantier de longue haleine
Quel est l'échéancier du projet? Il s'étire sur plusieurs années. En 2024, Hydro-Québec tiendra des consultations publiques pour réunir les riverains situés aux abords de l'ouvrage et les communautés concernées afin de les informer sur les détails du projet. En 2025, la Société d'État dévoilera le scénario retenu. En 2026 et 2027, les travaux d'ingénierie et les autorisations gouvernementales seront amorcés pour que les travaux puissent débuter en 2028.
Combien de temps durera le chantier? « Une fois de plus, c'est difficile de le dire à cette étape-ci puisque l'avant-projet débute tout juste. Par contre, les différents scénarios étudiés s'étirent sur cinq ans et plus», mentionne M. Cyr.
Quoi qu'il en soit, Hydro-Québec est soucieuse d'informer la population sur toutes les étapes du projet. « Pour le moment, les citoyens qui le souhaitent peuvent consulter la page sur le projet de réhabilitation de l'aménagement de Carillon et nous faire part de leurs préoccupations, suggestions et besoins en remplissant le questionnaire accessible sur celle-ci. Lorsque le projet sera plus avancé, il n'est pas exclu que des consultations publiques soient tenues dans les municipalités concernées afin d'expliquer tous les détails relatifs au projet et échanger avec les citoyens intéressés dans le but de prendre des décisions optimales et acceptables socialement », poursuit M. Cyr.
De son côté, Kathy Langlois, cheffe Projets de production abonde dans le même sens.
« La centrale de Carillon est la première centrale hydroélectrique construite par Hydro-Québec sous la supervision d’ingénieurs francophones, lors de la grande nationalisation des années 1960. C’est une infrastructure dont nous sommes fiers et nous souhaitons que ce projet de réhabilitation s’intègre harmonieusement dans son milieu », affirme-t-elle.
On peut avoir plus de détails sur le chantier via la ligne Info-projets au 1 877 653-1139 ou au www.hydroquebec.com/projets/carillon.
